WP1 Future seamless freight transport
See presentations and documents further below.
WP1 involves the three northernmost county municipalities in Norway, with Finnmark County Municipality as the responsible partner.
The aim of WP1 is to present a status of freight transport and recommend future-oriented solutions in road corridors that cross the borders in Northern Norway and Northern Sweden/ Northern Finland.
The study aims to create relevant information for selected road transport corridors, and based on a more extensive level of detail in the prsesentation, than usual.
WP1 focuses on transport along selected road corridors. The market assessment in 2024 forms the basis for the project's next steps and recommendations. The road corridors are shown in the map below.

On 9-10th of April 2025, a project seminar for New North was held in Narvik. See program (PDF, 209 kB) and presentation (PDF, 6 MB).
Time schedule WP1
The schedule of W1's activities is shown below.

Status of commercial transport in selected cross-border corridors
In April 2025, the first sub-report for WP1 was presented.
Read the report here! (PDF, 9 MB)
Norwegian contacts:
Finnmark County Municipality (responsible Norwegian partner)
Contact person: Eirik Selmer
E-mail: eirik.selmer@ffk.no
Mobile: +47 922 49 441
Troms County Municipality
Contact person: Marius Chramer
E-post: marius.chramer@tromsfylke.no
Mobile: +47 958 16 737
Nordland County Municipality
Contact person: Trond Heimtun
E-post: trohei@nfk.no
Mobile: +47 970 74 351
Transportutvikling AS (project consultant)
Contact person: Stig Nerdal
E-post: stig.nerdal@transportutvikling.no
Mobile: +47 958 71 905
Links to documents
Presentation, WP1, Rovaniemi, Finland, November 2023 (PDF, 561 kB)
Newsletter, WP1, April 2024 (PDF, 2 MB)
Presentation, WP1, Luleå, Finland, May 2024 (PDF, 4 MB)
Presentation, WP1, Levi, Finland, September 2024 (PDF, 3 MB)
Presentation, Nordnorske Europadager, Narvik, Oktober 24th 2024 (PDF, 4 MB)
Presentation, Nordnorske Europadager, Tromsø, October 29th 2024 (PDF, 4 MB)
Presentation, Nordnorske Europadager, Vadsø, October 31st 2024 (PDF, 4 MB)
Presentation, WP1, Skelleftå, Finland, October 2025 (english) (PDF, 5 MB)
En trailer kjører langs en veg på sommerstid.
FFK
EUs Interreg Aurora-program har bidratt med en betydelig finansiering til prosjektet New North – Transport, Logistics, and Security of Supply, med fokus på utvikling av transport- og logistikksystemet i den nordlige regionen. Prosjektet er bevilget 2 millioner euro.
Se den ferskeste presentasjonen, og andre filer, lenger ned i artikkelen!
Bevilgningen fra Interreg Aurora-programmet styrker samarbeidet i den nordlige regionen og muliggjør utvikling av transportkjeder, forsyningssikkerhet, utvikling av elektrisk luftfart og etablering av grønne transportkorridorer.
“Målet med New North-prosjektet er å utvikle et bærekraftig transportsystem i den nordlige regionen, med tanke på fremtidens transportmuligheter. Prosjektet har som mål å svare på den endrede geopolitiske situasjonen og kunnskapen fra Barents Transport and Logistics Project (BRTL). Hovedmålet med prosjektet er å styrke samarbeidet mellom de regionale interessentene og forbedre transportforbindelsene i den nordlige regionen.”
Prosjektet er et samarbeid mellom regionene Lappland, Nord-Karelen, Kajanaland og Nord-Österbotten i Finland, Kvarkenrådet og Västerbotten- og Norrbotten-regionene i Sverige, og Troms-, Nordland- og Finnmark fylkeskommuner i Norge. Prosjektet støttes også av en samarbeidsgruppe for å sikre informasjonstilgang og samhandling.
Lappland regionråd (Lapin Liitto) fungerer som prosjektets hovedpartner i samarbeid med regionale interessenter fra Sverige og Norge.
Totalprosjektet består av fire arbeidspakker (AP):
Veitransportkartet, hele regionen.
Transportutvikling AS
- AP1: Fremtidig sømløs godstransport (ledes av Finnmark og norske partnere)
- AP2: Transportsikkerhet (ledes av Lappland)
- AP3: Elektrisk luftfart (ledes av Västerbotten)
- AP4: Grønn jernbanetransport (ledes av Nord-Karelen)
Prosjektet startet 1. september 2023, og vil pågå i 36 måneder.
AP1: Fremtidig sømløs godstransport
AP1 involverer de tre nordligste fylkeskommunene i Norge, med Finnmark fylkeskommune som ansvarlig partner.
Målet med AP1 er å presentere en status for godstransport, og anbefale fremtidsrettede løsninger i veikorridorer som krysser grensene i Nord-Norge og Nord-Sverige/Nord-Finland.
Studien skal skape relevant informasjon for de utvalgte veitransportkorridorene, basert på et mer omfattende detaljnivå, enn vanlig.

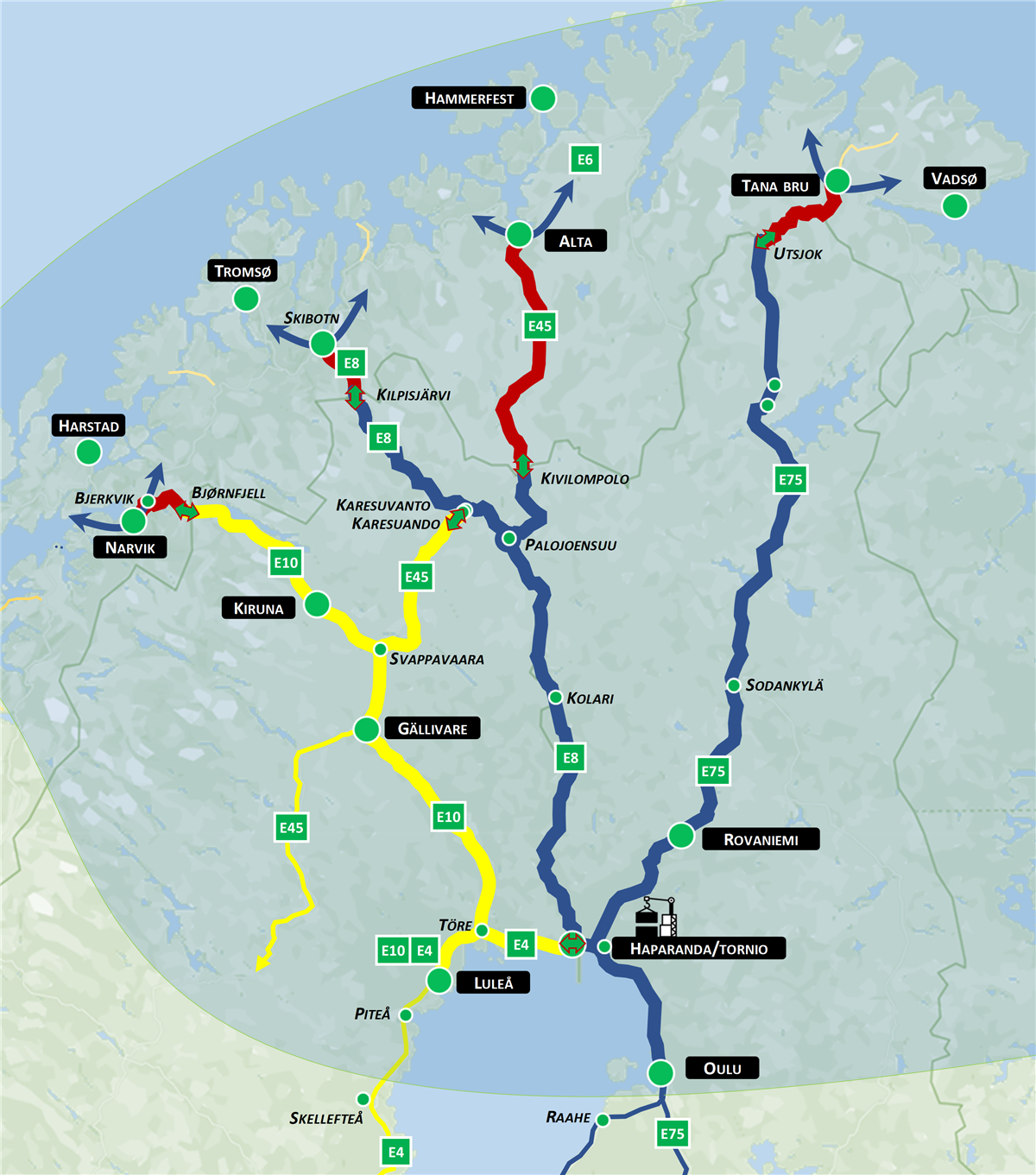

AP1 fokuserer på transportene langs utvalgte veikorridorer. Markedsvurderingen i 2024 danner grunnlaget for prosjektets neste steg og anbefalinger. Veikorridorene er gjengitt i kartet nedenfor.
Arbeidspakke 1/ AP1: veikorridorene, fremtidig sømløs godstransport (ledes av Finnmark og norske partnere).
Interreg Aurora
Den 9.-10. april 2025 ble prosjektseminar for New North i Narvik gjennomført. Se program (PDF, 209 kB), samt presentasjon: Seamless freight transport for the future: Market report (PDF, 6 MB).

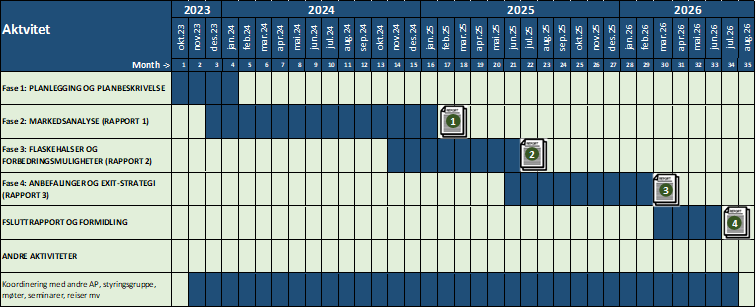

Tidsplan AP1
Tidsplanen for W1s aktiviteter er gjengitt nedenfor.
Tidsplan Arbeidspakke 1/ AP1.
Interreg Aurora
Lenker til dokumenter
Presentation, WP1, Rovaniemi, Finland, November 2023 (english) (PDF, 561 kB)
Newsletter, WP1, April 2024 (english) (PDF, 2 MB)
Presentation, WP1, Luleå, Finland, May 2024 (english) (PDF, 4 MB)
Presentation, WP1, Levi, Finland, September 2024 (english) (PDF, 3 MB)
Presentasjon, Nordnorske Europadager, Narvik, 24. oktober 2024 (norsk) (PDF, 4 MB)
Presentasjon, Nordnorske Europadager, Tromsø, 29. oktober 2024 (norsk) (PDF, 4 MB)
Presentasjon, Nordnorske Europadager, Vadsø, 31. oktober 2024 (norsk) (PDF, 4 MB)
Presentation, WP1, Skelleftå, Finland, October 2025 (english) (PDF, 5 MB)
Status på næringstransporter i utvalgte grensekryssende korridorer
April 2025 ble første delrapport for AP1 presentert. Rapporten setter søkelys på regionalt viktige næringer, og næringstransport på veier i Nord-Norge, Nord-Sverige og Nord-Finland.
Rapporten presenterer bl.a.:
- data på et detaljnivå som ikke tidligere er benyttet
- transportbelastning, også kalt årsdøgntrafikk (ÅDT), og næringsfordeling for utvalgte næringer i hver korridor
- et grensekryssende “veibelastningskart” som viser transportene i de ulike korridorene
I alle korridorene domineres grensekryssingene mot Norge av sjømattransporter. Rapporten beskriver også hvordan andelen av norsk sjømat varierer fra grensen til områdene rundt Bottenviken, og hvor viktig nabolandenes veg- og baneinfrastruktur er for næringstransportene i deler av Nord-Norge. Det bemerkes at 75 prosent av næringstransportene på veg til og fra Finnmark krysser den finske grensen.
Rapporten dokumentere at de tre landene har en ulik praksis for offentlig registrering av tungtrafikk på vei. Dette kan komplisere analyser av trafikk over grensene og belyser behovet for å utvikle en felles standard for samordning av data som er relevant for fremtidig samarbeid.
Les rapporten (english) (PDF, 9 MB)
Finnmark fylkeskommune (ansvarlig norsk partner)
Troms fylkeskommune
Nordland fylkeskommune
- Kontaktperson: Trond Heimtun
- E-post: trohei@nfk.no
- Mobil: +47 970 74 351
Transportutvikling AS (prosjektkonsulent)
